3. Inspección oficial periódica por OCA y gestión de defectos
3. Inspección oficial periódica por OCA y gestión de defectos
Gestión del acompañamiento a inspectores de Organismos de Control Autorizados (TÜV, SGS, Applus) y seguimiento de actas de defectos con plazos legales.
1. Escenario
ASC-OCA-2026-01 con el inspector de TÜV Rheinland. Durante la prueba se detecta 1 defecto grave (holgura en guiadores del contrapeso con plazo de 6 meses para subsanar). Si no se repara en plazo, Industria emite orden de precinto y paralización inmediata del ascensor.2. Cómo se resuelve en Odoo
Módulos:
fieldserviceprojectsaleMenús:
- Servicio de Campo › Tablero › Ordenes
- Servicio de Campo › Operaciones › Todas las órdenes
Acompañamiento a Organismo de Control. La orden
ASC-OCA-2026-01se tipifica como Inspección Periódica OCA, indicando inspector de TÜV Rheinland y número de acta oficial.
Orden ASC-OCA-2026-01: Acompañamiento a inspector de TÜV Rheinland para inspección reglamentaria. Registro del acta de defectos y plazo legal. En las observaciones se registran los defectos detectados: holgura en guiadores de contrapeso con plazo perentorio de 6 meses (fecha límite 06/04/2027) para evitar precinto.

Registro de no conformidad: 1 defecto grave tipificado con plazo legal de subsanación de 6 meses.

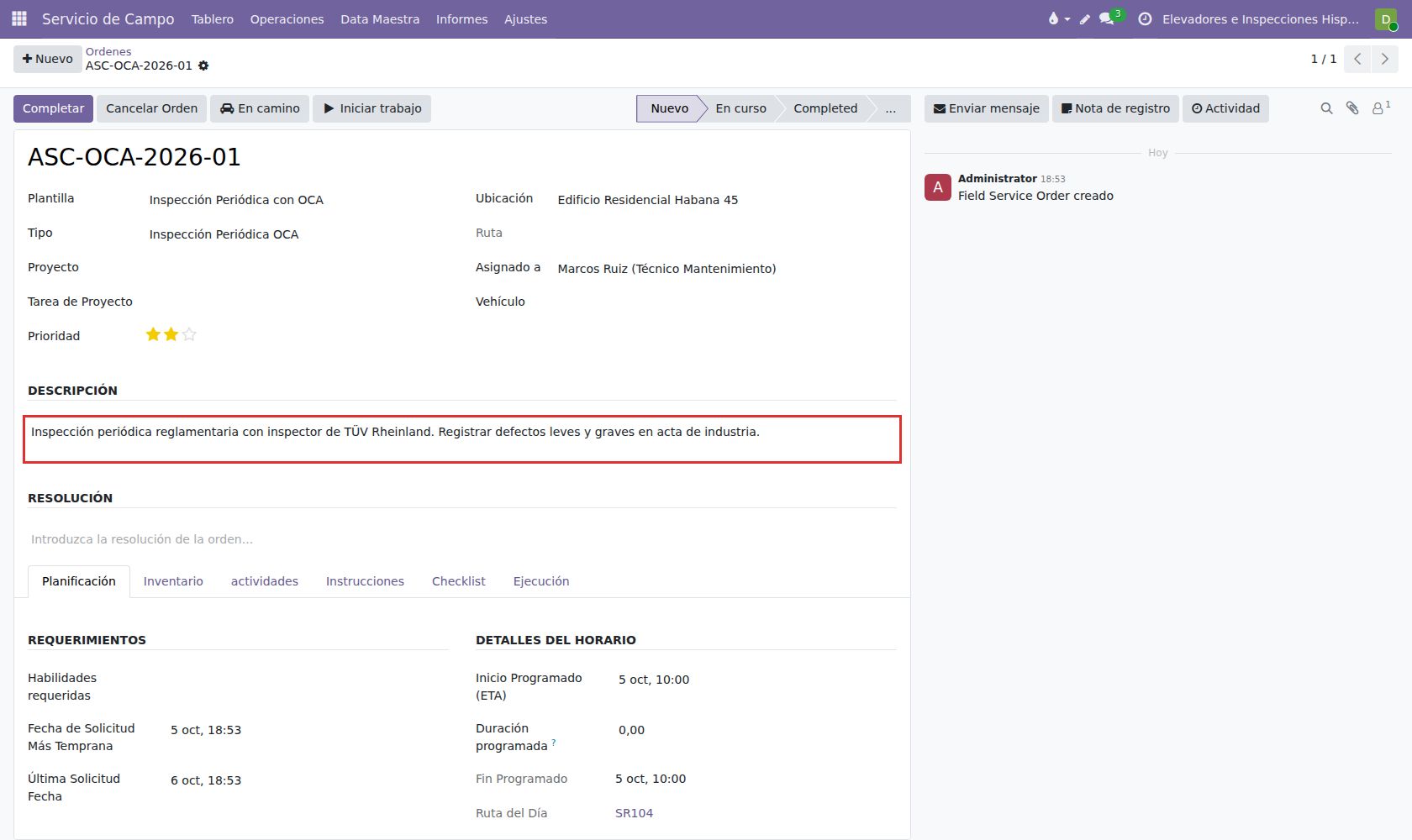

- Orden de inspección:
ASC-OCA-2026-01con acta de inspección TÜV registrada. - Defecto documentado: holgura en guiadores de contrapeso y presupuesto correctivo generado.
3. Gap
- Odoo no vincula un reloj de cuenta atrás con fecha límite de precinto de Industria para las actas de defectos desfavorables.
- Falta generación directa del presupuesto de reparación a partir de las líneas del acta de inspección OCA.
4. Propuestas de mejora
| Propuesta | Tipo | Esfuerzo | Impacto |
|---|---|---|---|
| Módulo de Actas de Inspección OCA (fieldservice_elevator_oca) Modelo para tipificar defectos (leves, graves, muy graves), fecha límite de subsanación y cálculo de fecha de precinto. | Desarrollo a medida | M · 1–5 días | Alto |
| Conversión automática de defecto a presupuesto Botón en el acta para generar presupuesto de venta al cliente con los repuestos y horas de reparación exigidos. | Desarrollo a medida | S · menos de 1 día | Alto |
Esfuerzo: S < 1 día · M 1–5 días · L 1–3 semanas · XL > 3 semanas. Tipo: Configuración (sin código) · Módulo OCA (instalar/portar) · Desarrollo a medida.
No hay comentarios por ahora.
